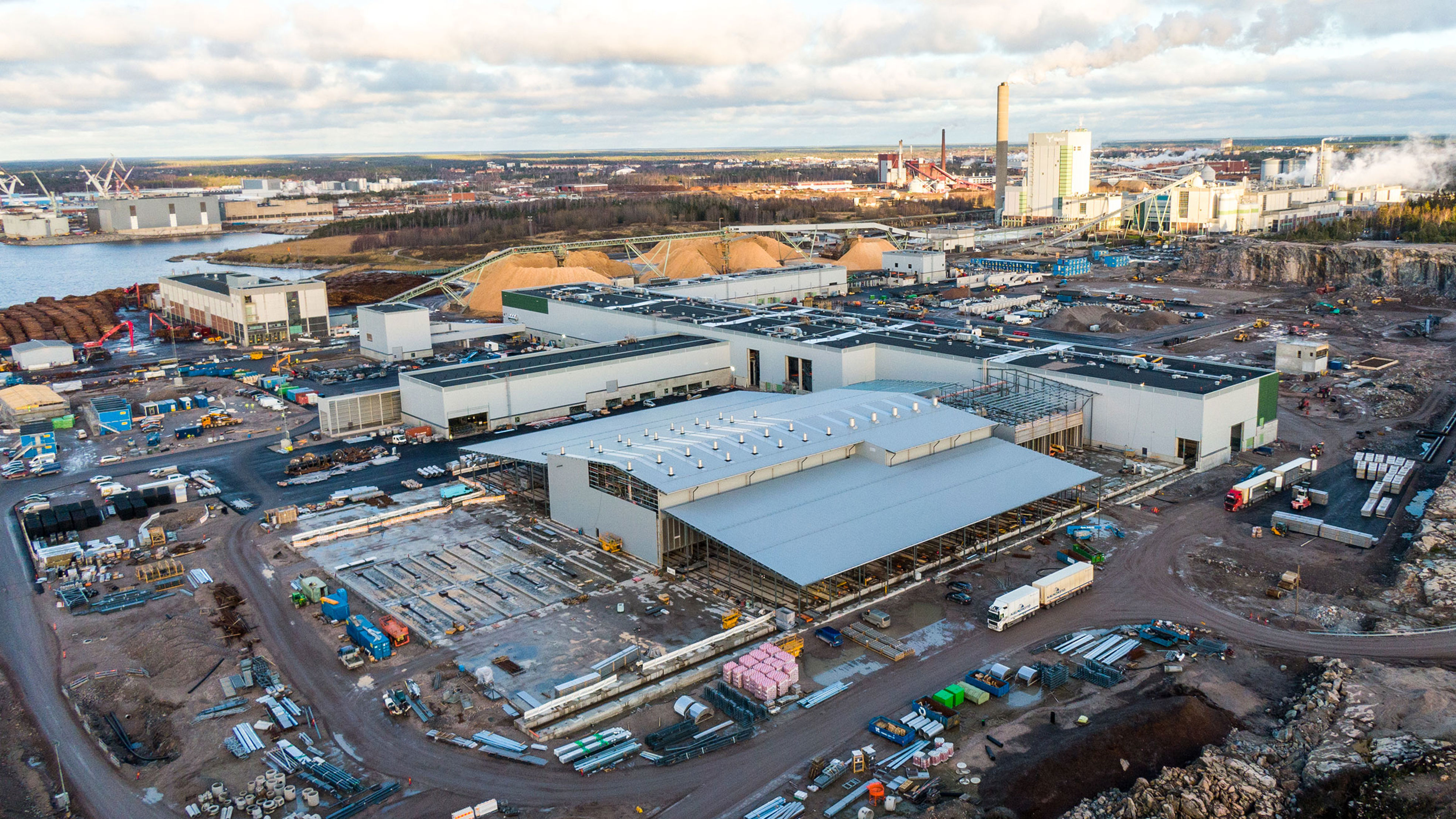

Parhaillaan Rauman sahan työmaalla ovat käynnissä LVIS-töiden viimeistelyt sekä laite- ja koneasennukset.
Sekä sahalinjan että tuorelajittelun ja kuivatun sahatavaran lajittelulinjastojen rakennukset ovat valmistuneet. Sahalinjalla ajankohtaista on koneiden ja laitteiden nosto linjalle. Tuorelajittelun laiteasennuksia tehdään kahdella tuorekäsittely- ja rimoituslinjalla.
Sahan syötön ja kuorimon rakentaminen on loppuvaiheessa, ja ensimmäinen kuorimakone on asennettu. Muiden laitteiden asennukset jatkuvat.
Tukin lajittelurakennus valmistuu vuoden loppuun mennessä.
Paketoinnissa ja lähtölogistiikassa tehtävät mekaaniset asennukset ovat pitkällä ja sähköistykset jatkuvat. Sivutuotekäsittelyssä laiteasennukset etenevät koko alueella ja seulomossa.
Tuotannonohjaus- ja valvomojärjestelmien rakentaminen on saatu päätöksen, ja työ on edennyt testausvaiheeseen. Ensimmäisessä vaiheessa varmistetaan järjestelmän toiminta sisäisesti ilman prosessilaitteita. Toisessa vaiheessa toimivuus testataan yhdessä laitteiden kanssa.
Rauman sahan ensimmäinen operaattorien valmennusryhmä siirtyy työmaalle tammikuussa 2022.
